入汛以来,金寨县遭受强降雨侵袭,7月13日14时30分许,G346上安线K755+750(吴家店镇飞机场村往斑竹园镇约3公里)处因水毁发生路基整体崩塌,道路中断。汛情就是命令,县交通局立即行动,昼夜抢修保障群众出行安全畅通。
立即启动应急保通预案。灾毁发生后,县交通局以“迅”应汛,立即启动应急保通预案,在垮塌路段两端部署管控措施,安排专人值守,引导前往吴家店、天堂寨方向,行人、车辆从果子园乡X230南吴路绕行。同时利用官方微博、微信、手机客户端等各种渠道,及时发布道路中断紧急公告,让群众能够提前了解路况信息,合理安排出行路线。

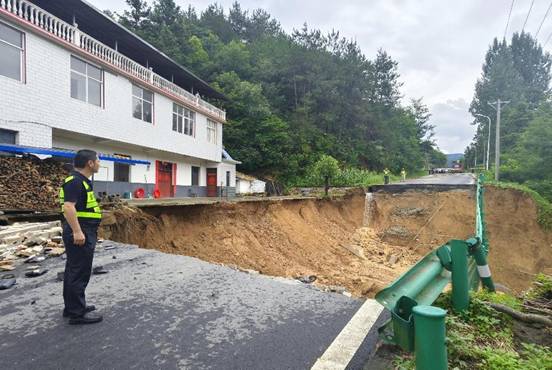

现场查看垮塌路段
快速确定最佳抢通方案。经交通局专业技术人员现场勘察,G346上安线K755+750处路基坍塌区域长约40米、宽约20米、高约10米。技术人员快速确定最佳抢通方案,决定先排险,保护群众房屋安全,做好临时排水设施,再对该塌陷路段的路基进行填平,随后用水泥稳定层对路面进行修复,再用压路机将路面压实。并紧急调配挖机2台、铲车1台、压路机1台、运输车10辆,组织抢修人员50余人投入道路抢通。

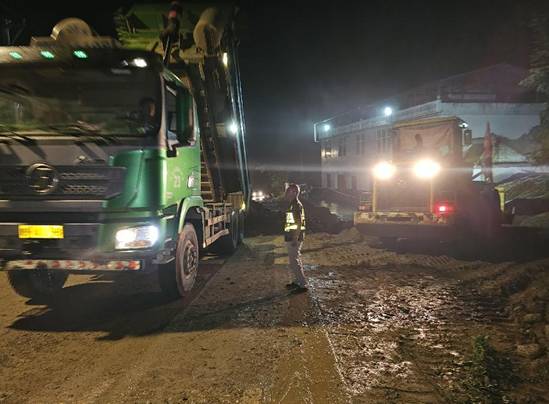

连夜抢修
昼夜奋战开展抢通工作。从抢修开始,金寨交通人便开始与老天爷“抢”时间。由于该路段地形条件复杂,修复难度较大。而持续不断的降雨不仅影响了施工效率,还使得塌方区域受到积水的冲刷导致施工难度进一步加大。但是金寨交通人并未在暴雨下退缩,坚决克服不利条件,争分夺秒,昼夜抢修,完成了塌方路段的基础开挖、回填、压实等工作,于7月15日11时恢复道路通行。

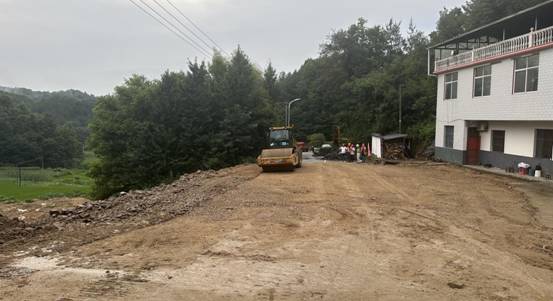

垮塌路段恢复通车
“G346上安线是通往吴家店镇、天堂寨镇的主干线,早一日恢复通车就能让周边群众多一份方便,为此我们在施工现场实行24小时三班倒轮流施工,仅用2昼夜就修复路基,恢复通车。”金寨县交通局公路中心现场负责人说。
此次汛期,金寨县交通局累计出动应急人员1300余人次、应急车辆800余车次,出动挖掘机76台班、装载机167台班、自卸车85台班;设置警示牌 434处,排查隐患156处、应急处理隐患130处;清理倒伏树木471处,清理塌方约12.3万立方米。下一步,交通部门将密切关注汛期天气情况,慎终如始保持迎战状态,强化巡察值守,加强边坡监测与预警,防止灾害扩大或次生灾害发生,全面做好公路灾毁重建工作,确保道路交通安全。
