金寨县2017年香冲水库除险加固工程竣工验收鉴定书

2020-09-22 15:29来源:金寨县水利局文字大小:[ ]   背景色:





金寨县2017年香冲水库除险加固工程竣工验收





















金寨县2017年香冲水库除险加固工程竣工验收委员会

2020917




根据《水利水电工程验收规程》(SL223-2008)和水利部关于印发加强小型病险水库除险加固项目验收管理指导意见的通知(水建管〔2013178号)及有关规范规定要求,2020917日,六安市水利局在金寨县主持召开了金寨县2017年香冲水库除险加固工程竣工验收会议,参加会议的有:金寨县局、金寨县病险水库除险加固工程建设管理局、金寨县水利工程质量安全监督站、六安求是工程咨询有限公司连云港市水利规划设计院有限公司安徽诚信建设有限责任公司金寨县梅山镇人民政府等单位代表,会议组成了竣工验收委员会(名单附后)。

竣工验收委员会成员查看了工程现场,听取了各参建单位的工作报告,查阅了有关档案资料,经充分讨论,形成了《金寨县2017年香冲水库除险加固工程竣工验收鉴定书》

一、工程设计和完成情况

(一) 工程名称及位置

工程名称:金寨县2017年香冲水库除险加固工程。

工程位置:金寨县梅山镇新楼村。

(二)工程主要任务和作用

香冲水库主要任务是防洪、灌溉。详见下表:

1  金寨县2017年小型水库除险加固工程任务和作用统计表

序号

水库名称

水库任务和作用

保护人口

保护耕地

(亩)

灌溉

(亩)

养殖

(亩)

发电

(kw)

供水

1

香冲

800

1500

500

10

/

/

(三)工程设计主要内容

1、工程立项、设计批复文件

2017510日金寨县病险水库除险加固工程建设管理局通过谈判方式,确定连云港市水利规划设计院有限公司为本工程初步设计报告编制单位。2017520日,该工程初步设计报告通过了专家组评审,2017523日金寨县水利局金水〔201796号文批复,批复概算总投资137.34万元。

2、设计标准、规模及主要技术经济指标

香冲水库除险加固工程设计主要技术参数见下表:

2  金寨县2017年香冲库除险加固工程主要技术参数统计表

序号

水库

名称

坝型

防洪标准

(设计/校核)

集水

面积

(km2)

坝长

(m)

顶宽

(m)

坝高

(m)

坡比

(/)

总库容

(m3)

放水涵

溢洪道

1

香冲

均质土垻

30/200

0.34

38

5.5

10.0

1:0.5/

1:2.5

10.0

斜卧涵

开敞式净宽4.7m

3、主要建设内容及建设工期

3.1主要建设内容

3   金寨县2017年香冲水库除险加固工程主要建设内容统计表

名称

大坝加固

放水涵

溢洪道

其他

1

香冲

迎水面加固,设土工防渗膜、砼预制块护坡,坝顶结顶设防浪墙;背水面草皮护坡,坝脚设排水棱柱体

斜拉闸拆除重建斜卧涵

新建底板、边墙,增设人人桥

防汛道路、设置观测、警示等设施

3.2工程建设工期

本工程批复工期为6个月。

4、主要投资及投资来源

本工程批复概算总投资137.34万元。其中中央资金93.5万元,其余为配套资金。水库批复投资见下表:

4  工程概算批复情况统计表

序号

水库

名称

建筑

工程

机电

设备

金属

结构

临时

工程

独立

费用

预备费

水保环保投资

征地

费用

总投资

1

香冲

87.35

0

6.90

8.28

20.65

6.16

1.00

7.0

137.34

(四)工程建设有关单位

项目法人:金寨县病险水库除险加固工程建设管理局

设计单位:连云港市水利规划设计院有限公司

施工单位:安徽诚信建设有限责任公司

监理单位:六安求是工程咨询有限公司

质量监督单位:金寨县水利工程质量安全监督站

运行管理单位:金寨县梅山镇人民政府

(五)工程施工过程

1、主要工程开工、完工时间

本工程201789日开工,20171130完工。

2、主要设计变更

3、重大技术问题及处理情况

(六)工程完成情况和完成的主要工程量

本工程已按设计要求完成全部建设内容,完成的主要工程量见下表。

5  主要合同工程量及实际完成工程量对照表



序号

水库

名称

土方开挖

m3

土方填筑

m3

砌石m3

石方开挖

m3

混凝土

m3

钢筋

t

招标

完成

完成

招标

招标

完成

招标

完成

招标

完成

招标

完成

1

香冲

1782

2878

7650

6543

230

641

115

64

424

490

7.38

9.42

(七)征地补偿及移民安置

工程因坝体培厚取土及新建上坝道路等共占地2.2未涉及移民安置

(八)水土保持设施

建设单位在工程建设期间防护、拦渣、绿化等措施运行效果良好,施工期间未造成水土流失。

(九)环境保护工程

各施工单位环境管理机构健全,环境管理制度完善。工程施工期间对生产废水、生活污水进行了有效处理,并采取了防尘和降噪措施。对废渣、生活垃圾等固体废弃物进行了妥善处理。

二、工程验收及鉴定情况

(一)单位工程验收

单位工程验收:金寨县小水库除险加固工程建设管理局20171130主持召开本工程单位工程验收会议验收工作组评定单位工程质量合格,同意通过单位工程验收。

(二)阶段验收

20191126日,该工程通过了水库蓄水验收,金寨县水利局以金水〔2019253号文下以了香冲水库蓄水验收鉴定书。

(三)专项验收

20171215日,金寨县水利局组织了该项目的档案验收,验收组认为项目档案工作制度健全,工程档案资料基本齐全,同意通过档案验收

三、历次验收及相关鉴定提出的主要问题的处理情况

无。

四、工程质量与安全

(一)工程质量监督

1、工程质量监督

201781 日,项目法人与金寨县水利工程质量安全监督站办理了《金寨县2017年香冲水库除险加固工程质量监督书》。金寨县水利质量安全监督站负责对工程进行质量安全监督,确认了本工程的单位工程项目划分。工程建设期间,监督人员积极对建设、监理和施工单位的质量管理工作进行动态监督,并参加隐蔽工程及单位工程验收,督促建设、监理和施工单位严格按照规范和设计标准开展质量检查和评定工作。

2、工程项目划分

本工程共划分为1单位工程,3个单元工程。项目划分报经金寨县水利工程质量安全监督站批准

3、工程质量检测

施工单位对进场的砂石料、水泥、钢筋、止水等原材料进行了自检,质量合格;回填土压实度、水泥砂浆、混凝土抗压强度等指标均满足规范和设计要求。

监理单位进行了旁站、抽检和平行检测,质量指标符合设计和规范要求。

项目法人委托六安利水工程质量检测有限公司对该工程进行了竣工检测,检测各项指标均达到合格标准。(详见竣工检测报告)

4、工程质量评定

本工程共划分1个单位工程,3个单元工程,经评定,金寨县水利工程质量安全监督站核定本工程质量等级合格。

(二)工程安全监督

本工程安全监督单位为金寨县水利工程质量安全监督站,该站制定了安全监督工作方案,对参建单位安全管理机构建立、安全生产规章制度、安全生产合格证、施工安全生产措施等情况进行检查,根据施工进度检查安全生产责任制落实、现场文明施工、专项施工及度汛方案编制等情况,对重点工程部位的安全生产行为进行监督,排查安全隐患。工程施工过程中未发生安全事故。

五、概算执行情况

(一)投资计划下达及资金到位

安徽省财政厅2017310日以财农〔2017250号文下达计划资金60.0万元,安徽省水利厅2017811日以皖水规计函〔20171271号文下达计划资金33.5万元,县级配套资金60.00万元。该项目实际到位资金153.5万元。

(二)投资完成及交付资产

6 工程概算及完成情况表

序号

水库

批复

完成投资(万元)

增(+)减(-)

名称

投资                (万元)

工程费

临时工程

安全措施费

设计费

监理费

竣工检测费

建设管理费

合计

1

香冲

137.34

91.58

5.25

0.93

7.70

2.20

0.65



108.31

-29.03

据上表统计本工程完成投资108.31万元。

(三)征地补偿及移民安置资金

金寨县2017香冲水库除险加固工程占地2.2征地补偿标准按《安徽省人民政府关于调整安徽省征地补偿标准的通知(皖政〔201524号》文件执行,附着物及青苗补偿标准按《六安市人民政府关于高速六安市被征土地上房屋和其他附着物及青苗补偿标准的通知(六政〔201575号》文件执行。本工程占地及拆迁由乡镇、村协调处理,实际补偿10.38万元

(四)结余资金

该项目概算批复投资137.34万元,实际完成投资108.31万元,结余投资29.03万元。

(五)预计未完工程投资及预留费用

(六)竣工财务决算报告编制

工程完工后,项目法人及时组织编制了金寨县2017香冲水库除险加固工程的竣工财务决算报告。竣工财务决算编制的内容包括:财务决算编表说明书、项目概况表、财务决算表、投资分析表、未完工程投资及预留费用表、项目成本表、交付使用资产表等。报告编制符合《水利基本建设项目竣工财务决算编制规程》的规定,客观地反映了本工程投资建设完成情况。

(七)审计

金寨县病险水库除险加固工程建设管理局委托安徽六安公信工程造价咨询有限公司对工程竣工决算进行审计,并出审计报告。工程批复概算总投资137.34万元,实际到位资金153.5万元,经审计完成投资为108.31万元,完成批复投资的78.8%,完成投资较概算批复节约投资29.03万元。

六、工程尾工安排

无。

七、工程运行管理情况

(一)管理机构、人员和经费情况

水库所在乡镇进行管理,管理人员和经费已经落实。

(二)工程移交

本工程竣工验收后,即移交给水库所在乡镇人民政府运行管理。

八、工程初期运用效益

本工程完成后,消除了安全隐患,经济效益、生态环境效益和社会效益十分显著

九、意见及建议

1、进一步完善工程档案资料管理。

2、加强水库运行管理,确保水库长期发挥效益。

十、结论

金寨县2017香冲水库除险加固工程基本按批复的内容完成,工程档案资料基本齐全,工程质量合格,财务管理规范,竣工和财务已通过审计工程初期运行正常。验收委员会同意本工程通过竣工验收。

十一、保留意见

无。

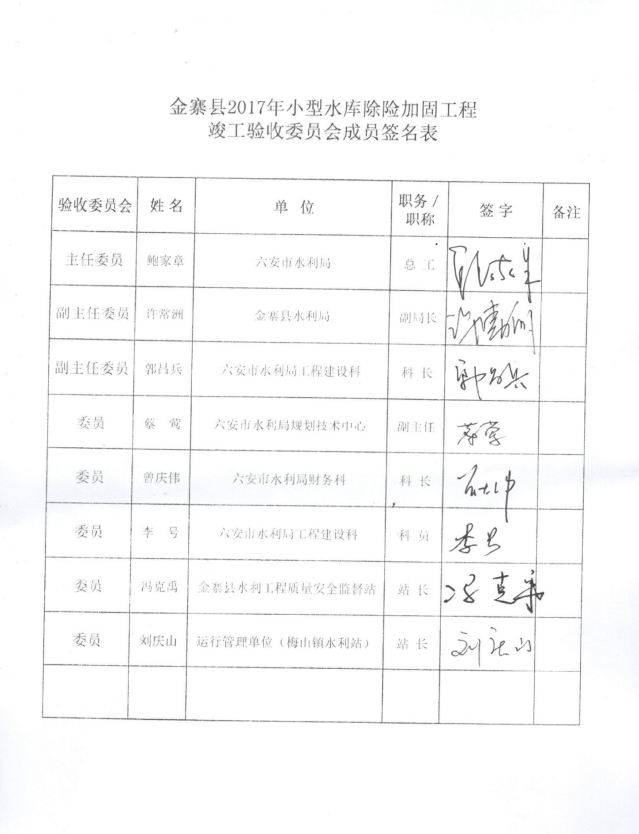

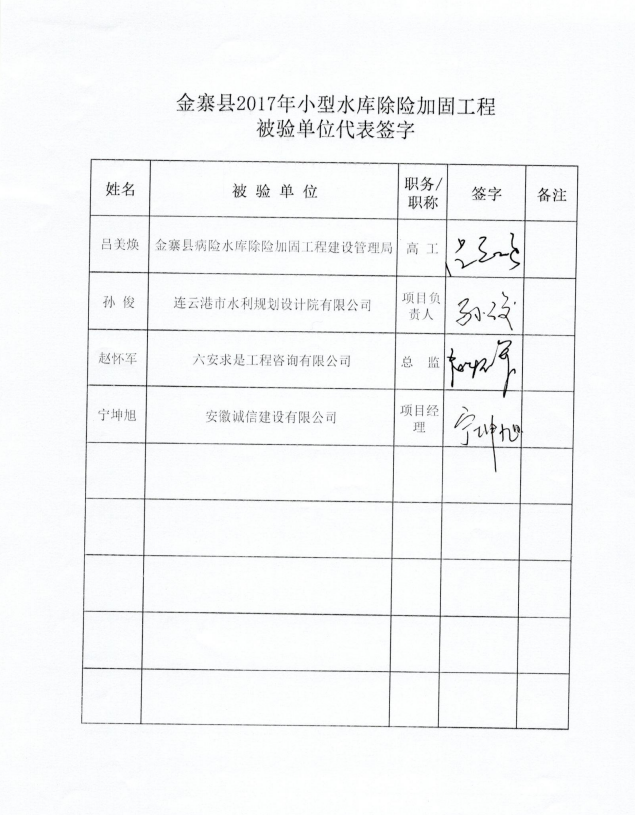

十二、附件

验收委员会成员签字表和被验单位代表签字表
