金寨县陡岭河四站水库除险加固工程竣工验收鉴定书
金寨县陡岭河四站水库除险加固工程竣工验收
鉴 定 书
金寨县2018年小型水库除险加固工程竣工验收委员会
2020年9月17日
前 言
根据《水利水电工程验收规程》(SL223-2008)和 “水利部关于印发加强小型病险水库除险加固项目验收管理指导意见的通知(水建管〔2013〕178号)”及有关规范规定要求,2020年9月17日,六安市水利局在金寨县主持召开了金寨县2018年小型水库除险加固工程竣工验收会议,参加会议的有:金寨县水利局、金寨县病险水库除险加固工程建设管理局、金寨县水利工程质量安全监督站、六安求是工程咨询有限公司、安徽途晟工程规划设计咨询有限公司、金寨县水电建设有限责任公司、金寨县白塔畈镇人民政府等单位的领导与代表,会议组成了竣工验收委员会(名单附后)。
竣工验收委员会成员查看了工程现场,听取了各参建单位的工作报告,查阅了有关资料,经充分讨论,形成了《金寨县陡岭河四站水库除险加固工程竣工验收鉴定书》。
一、工程设计和完成情况
(一) 工程名称及位置
金寨县陡岭河四站水库位于青山镇茅坪村,属淮河流域淠河水系宋家河下游。
(二)工程主要任务和作用
陡岭河四站水库主要任务是发电。详见表1。
表1 金寨县陡岭河四站水库除险加固工程任务和作用统计表
序号 |
水库名称 |
水库任务和作用 |
|||||
保护人口 |
保护耕地 (亩) |
灌溉 (亩) |
养殖 (亩) |
发电 (kw) |
供水 |
||
14 |
陡岭河四站 |
/ |
/ |
/ |
/ |
2000 |
/ |
(三)工程设计主要内容
1、工程立项、设计批复文件
金寨县陡岭河四站水库除险加固工程为薄弱环节治理项目。通过简易招标方式,确定安徽途晟规划设计咨询有限公司为该项目设计单位。金寨县水利局以金水〔2018〕151号文批复。批复概算总投资170.44万元。
2、设计标准、规模及主要技术经济指标
陡岭河四站水库水库除险加固工程主要技术参数见表2。
表2 金寨县陡岭河四站水库除险加固工程主要技术参数统计表
序号 |
水库 名称 |
坝型 |
防洪标准(设计/校核) |
集水 面积 (km2) |
坝顶长 (m) |
顶宽 (m) |
坝高 (m) |
坡比 (迎/背) |
总库容 (万m3) |
放水涵 |
溢洪道 |
14 |
陡岭河四站 |
重力坝 |
20/100 |
132 |
65 |
2.5 |
9.0 |
/1:0.7 |
21.2 |
闸阀DN500 |
全坝段坝顶溢流 |
3、主要建设内容及建设工期
3.1主要建设内容(见表3)
表3 金寨县陡岭河四站水库除险加固工程主要建设内容一览表
序号 |
名称 |
大坝加固 |
放水涵 |
溢洪道 |
其他 |
14 |
陡岭河四站 |
背水面加固 |
新建闸阀室、更换放水闸阀 |
重建溢流面 |
新修防汛道路、设置警示、观测等设施。 |
3.2工程建设工期:本工程批复工期为9个月。
4、主要投资及投资来源
本工程批复概算总投资1587.15万元。资金来源:省级资金60万元,其余为县级配套。批复投资见表4。
表4 工程概算批复情况统计表
序号 |
水库 名称 |
建筑 工程 |
机电 设备 |
金属 结构 |
临时 工程 |
独立 费用 |
预备费 |
水保环保 |
征地 费用 |
总投资 |
14 |
陡岭河四站 |
128.52 |
0 |
5.05 |
7.20 |
20.60 |
8.07 |
1.00 |
|
170.44 |
(四)工程建设有关单位
项目法人:金寨县病险水库除险加固工程建设管理局
设计单位:安徽途晟工程规划设计咨询有限公司
施工单位:安徽省金寨县水电建设有限责任公司
监理单位:六安求是工程咨询有限公司
质量监督单位:金寨县水利工程质量安全监督站
运行管理单位:金寨水电开发有限责任公司。
(五)工程施工过程
1、主要工程开工、完工时间
本工程于2018年9月25日开工,2019年4月16日完工。
2、主要设计变更
无
3、重大技术问题及处理情况
无
(六)工程完成情况和完成的主要工程量
本工程已按设计要求完成全部建设内容,完成的主要工程量见表5。
表5 主要合同工程量及实际完成工程量对照表
序号 |
水库 名称 |
土方开挖 (m3) |
土石方填筑 (m3) |
模板(m2) |
石方开挖 (m3) |
混凝土 (m3) |
钢筋 (t) |
||||||
招标 |
完成 |
招标 |
完成 |
招标 |
完成 |
招标 |
完成 |
招标 |
完成 |
招标 |
完成 |
||
14 |
陡岭河四站 |
105 |
128 |
457 |
855 |
1100 |
735 |
3740 |
3826 |
1166 |
1088 |
16.5 |
15.97 |
(七)征地补偿及移民安置
本工程未涉及征地和移民安置。
(八)水土保持设施
建设单位在工程建设期间防护、拦渣、绿化等措施运行效果良好,施工期间未造成水土流失。
(九)环境保护工程
各施工单位环境管理机构健全,环境管理制度完善。工程施工期间对生产废水、生活污水进行了有效处理,并采取了防尘和降噪措施。对废渣、生活垃圾等固体废弃物进行了妥善处理。
二、工程验收及鉴定情况
(一)工程验收
1、单位工程验收:金寨县病险水库除险加固工程建设管理局于2019年5月20日主持召开了本工程单位工程验收会议,验收工作组评定单位工程质量合格,同意通过单位工程验收。
2、金寨县水利局于对陡岭河四站水库进行蓄水验收(金水办[2020]39号)。
(二)工程档案
金寨县水利局组织了档案验收(金水办[2020]40号),验收组认为项目档案工作制度健全,工程档案资料基本齐全,同意通过档案验收。
三、历次验收及相关鉴定提出的主要问题的处理情况
无。
四、工程质量与安全
(一)工程质量监督
1、工程质量监督
2018年9月26 日,项目法人与金寨县水利工程质量安全监督站办理了《金寨县2018年病险水库除险加固工程质量监督书》。金寨县水利质量安全监督站负责对工程进行质量安全监督,确认了本工程的单位工程项目划分。工程建设期间,监督人员积极对建设、监理和施工单位的质量管理工作进行动态监督,并参加隐蔽工程及单位工程验收,督促建设、监理和施工单位严格按照规范和设计标准开展质量检查和评定工作。
2、工程项目划分
根据工程批复、施工设计图纸和相关规程规范,经上报金寨县水利工程质量安全监督站确认,本工程共划分为1单位工程,4个单元工程。
3、工程质量检测
金寨县病险水库除险加固工程建设管理局委托巢湖市水利工程质量检测有限公司对该工程进行了竣工检测,检测各项指标均达到合格标准。
4、工程质量评定
本工程建设过程中,按规定对工程单位工程质量等级进行了评定,评定等级为合格,金寨县水利工程质量安全监督站进行了核定(备)。
(二)工程安全监督
本工程安全监督单位为金寨县水利工程质量安全监督站,该站制定了安全监督工作方案,对参建单位安全管理机构建立、安全生产规章制度、安全生产合格证、施工安全生产措施等情况进行检查,根据施工进度检查安全生产责任制落实、现场文明施工、专项施工及度汛方案编制等情况,对重点工程部位的安全生产行为进行监督,排查安全隐患。工程施工过程中未发生安全事故。
五、概算执行情况
(一)投资计划下达及资金到位
安徽省财政厅2018年3月27日以财农〔2018〕263号文下达省级小型病险水库加固资金60万元,金寨县财政局以财预〔2018〕210号文拨付县级配套资金。
(二)投资完成及交付资产
表6 工程概算批复及完成情况表
序号 |
水库名称 |
概算批复(万元) |
完成投资(万元) |
增(+)减(-) |
||||
工程费 |
临工程费 |
安全措施费 |
待滩投资(设计、监理、检测、审计费) |
合计 |
||||
14 |
陡岭河四站 |
170.44 |
128.31 |
12.50 |
1.75 |
10.03 |
152.59 |
-17.85 |
(三)征地补偿及移民安置资金
本工程占地及拆迁由电站协调处理。
(四)结余资金
该项目概算批复投资170.44万元,实际完成投资152.59万元,节约投资17.85万元。
(五)预计未完工程投资及预留费用
无
(六)竣工财务决算报告编制
工程完工后,项目法人及时组织编制了该项目的竣工财务决算报告。报告编制符合《水利基本建设项目竣工财务决算编制规程》的规定,客观地反映了本工程投资建设完成情况。
(七)审计
金寨县病险水库除险加固工程建设管理局委托安徽六安公信工程造价咨询有限公司对工程竣工决算和财务决算进行了审计,经审计完成投资为152.59万元(其中:工程投资142.56万元,待摊投资10.03万元),完成概算批复投资170.44万元的89.5%,完成投资较批复节约17.85万元。
六、工程尾工安排
无。
七、工程运行管理情况
(一)管理机构、人员和经费情况
由金寨水电开发有限责任公司进行管理,管理人员和经费已经落实。
(二)工程移交
本工程竣工验收后,移交给水库运行管理单位。
八、工程初期运用效益
本工程完成后,消除了安全隐患、达到了防洪标准、改善了灌溉效益,具有较好的社会、经济和生态效益。
九、意见及建议
1、加强水库运行管理,确保水库长期发挥效益;
2、加强水库运行观测,确保水库安全运行。
十、结论
本项目已基本按批复的内容完成,工程档案资料基本齐全,工程质量合格,财务管理规范,竣工和财务决算已通过审计,工程初期运行正常。验收委员会同意本工程通过竣工验收。
十一、保留意见
无。

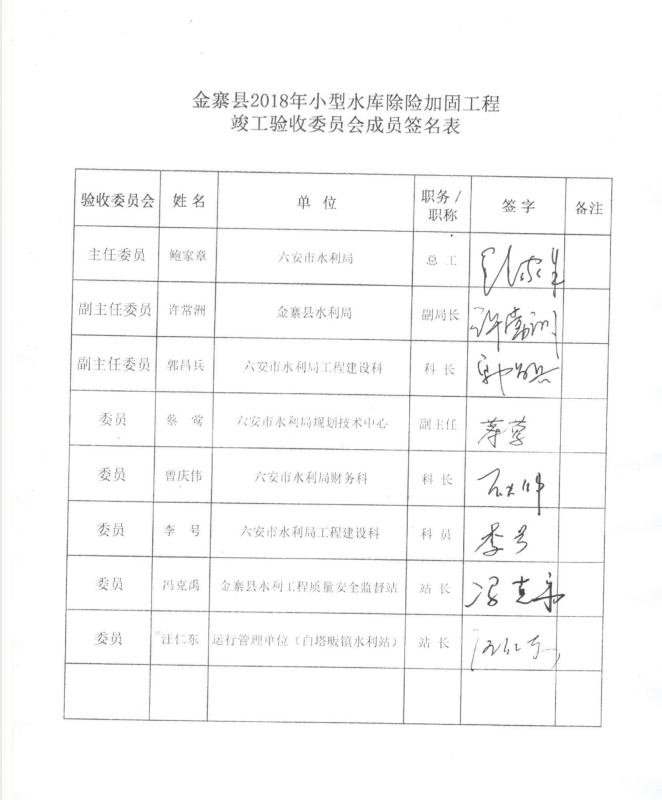

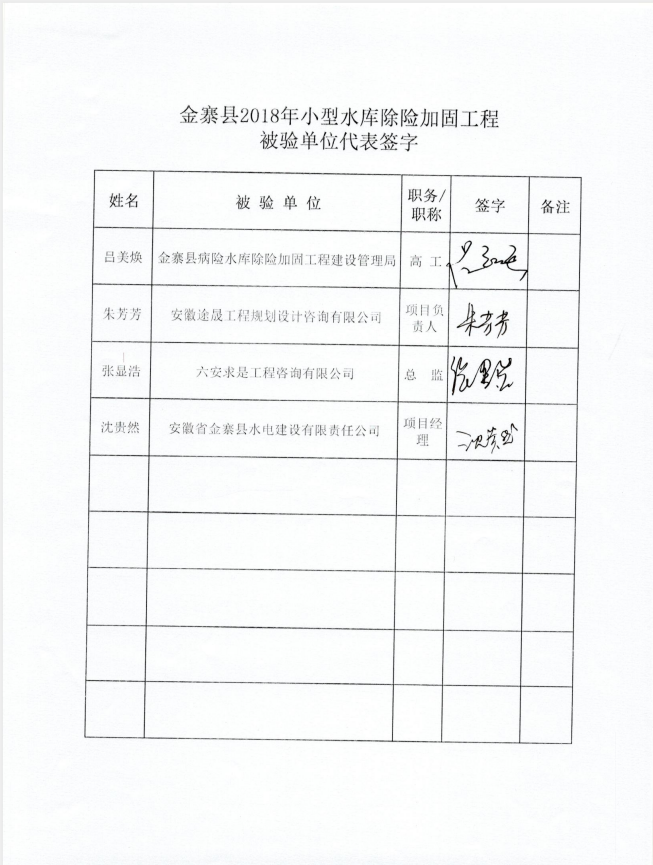

十二、附件
验收委员会成员签字表和被验单位代表签字表。
